Các Biến Số Đầu Vào Cho Việc Mô Phỏng Monte Carlo



4.5. Đánh giá kết quả tính toán‌

4.5.1. Ngân lưu kinh tế của dự án

Bảng 4-6: Tổng hợp ngân lưu kinh tế của dự án


Đơn vị tính: tỷ đồng



Năm


CP CSHT


Chi phí

xe


CP vận

hành


Tiết kiệm thời gian

Tiết kiệm chi phí vận hành

Giảm thiểu ngoại tác


Giá trị kết thúc


Ngân lưu ròng

2011

(287)

-

-

-

-

-

-

(287)

2012

(304)

(144)

-

-

-

-

-

(448)

2013

-

-

(67)

16

42

0

-

(8)

2014

-

-

(72)

22

65

1

-

15

2015

-

-

(78)

29

93

2

-

45

2016

-

-

(84)

37

125

2

-

80

2017

-

-

(91)

47

163

4

-

123

2018

-

(30)

(106)

59

209

5

-

137

2019

-

(40)

(125)

74

264

7

-

180

2020

-

(43)

(148)

92

330

9

-

242

2021

-

(54)

(176)

115

409

12

-

305

2022

-

(57)

(209)

142

502

15

-

393

2023

-

(61)

(253)

175

613

20

-

494

2024

-

(75)

(307)

215

745

25

-

602

2025

-

(387)

(372)

263

901

32

-

436

2026

-

(60)

(432)

311

1.041

38

-

897

2027

-

(64)

(501)

369

1.203

45

-

1.051

2028

-

(68)

(583)

436

1.390

54

-

1.230

2029

-

(72)

(673)

516

1.608

65

-

1.444

2030

-

(91)

(785)

611

1.860

77

15.506

17.179

Có thể bạn quan tâm!

Xem toàn bộ 74 trang tài liệu này.


Nguồn: Tính toán của tác giả. NPV được tính theo công thức:


20

NPV

NPV 2.453

Chi phí vốn (danh nghĩa) 12,36%

Ci C21 1

i0 (1r)i

r (1r)20

(4-6)



Trong đó:


Ci là ngân lưu ròng năm thứ i; r là suất chiết khấu.

Do giá trị kết thúc của dự án sẽ bằng với ngân lưu ròng năm 2031 trong vô tận. Do vậy, để tính suất sinh lợi kinh tế nội tại (EIRR) của dự án trong trường hợp này chúng ta không thể sử dụng công thức tính IRR thông thường trong phần mềm “MS Excel” mà phải dùng công cụ Goalseek để tính r sao cho NPV bằng 0.

Kết quả tính toán (Bảng 4-6) từ mô hình cơ sở cho thấy giá trị hiện tại kinh tế ròng của dự án BRT số 1 dương ở mức: 2.453 tỷ đồng và EIRRdanh nghĩa = 23,9%. Điều này cho thấy đây là dự án có hiệu quả về mặt kinh tế.

Suất sinh lợi nội tại thực của dự án lên đến 16,9 %. Con số này lớn hơn 12%, chi phí vốn kinh tế thực mà Ngân hàng Phát triển châu Á và Ngân hàng Thế giới thường sử dụng cho các dự án giao thông. Nói cách khác, trong phương án cơ sở, dự án vẫn khả thi về mặt kinh tế nếu lấy chi phí sử dụng vốn kinh tế 12%.

4.5.2. Phân tích rủi ro của dự án

Về mặt lý thuyết NPV và EIRR có thể sử dụng như nhau để đánh giá hiệu quả của dự án. Trong hầu hết các trường hợp cả hai chỉ tiêu này thường được tính. Tuy nhiên, trong tình huống này, do giá trị kết thúc phải được chiết khấu bằng chính EIRR nên việc phân tích rủi ro đối với EIRR là rất phức tạp. Để đơn giản, nhưng không làm giảm giá trị phân tích bài viết này chỉ phân tích rủi ro cho NPV.

4.5.2.1. Phân tích độ nhạy

Phân tích độ nhạy được thực hiện để xác định tác động của những thay đổi trong các biến số trọng yếu đối với giá trị hiện tại thuần kinh tế của dự án. Các biến được kiểm định là: thay đổi số người đi BRT, thay đổi mức đầu tư cơ sở hạ tầng, thay đổi vận tốc phương tiện, tăng trưởng GDP của TPHCM và lạm phát.



Bảng 4-7: Độ nhạy đối với lượng khách



-70% -30%

-20%

-10%

0%

10%

20%

NPV (tỷ đồng)

70 1.508

1.833

2.158

2.453

2.741

3.053

Nguồn: Tính toán của tác giả.


Tổng lượt khách hằng năm giảm 70%, NPV kinh tế vẫn dương. Với thay đổi giảm lượng khách 70% thì lượng khách năm 2013 khoảng 5.240, nhỏ hơn lượng khách xe buýt thông thường vào năm 2010 (10.255). Điều đó cho thấy với các điều kiện khác không đổi thì tính chắc chắn của lượng khách để NPV kinh tế dương là rất cao.

Bảng 4-8: Độ nhạy đối với chi phí đầu tư


Thay đổi chi phí đầu tư

0%

30%

60%

90%

120%

150%

250%

350%

Chi đầu tư (tỷ VND/km)

37

48

59

70

82

93

130

167

NPV (tỷ VND)

2.453

2.304

2.155

2.006

1.858

1.709

1.213

717

Nguồn: Tính toán của tác giả.


Kết quả phân tích độ nhạy cho thấy với các yếu tố đầu vào khác không đổi chi phí đầu tư cho 1km lên đến 167 tỷ đồng (tương đương 6 triệu USD) thì dự án vẫn khả thi về mặt kinh tế. Theo kinh nghiệm từ các dự án khác trên thế giới chi phí đầu tư dao động từ 19 đến 91 tỷ VND, tùy thuộc vào việc xây dựng mới hay sử dụng mặt đường hiện hữu.55 Do vậy, dự án BRT số 1 khả thi về mặt kinh tế đối với cả trường hợp sử dụng mặt đường hiện hữu hay xây mới một làn đường.

Bảng 4-9: Độ nhạy đối với tăng trưởng GDP TPHCM



-4%

-2%

0% 2% 4% 6% 8% 10%

NPV (tỷ VND)

607

722

881 1.104 1.415 1.848 2.453 3.293

Nguồn: Tính toán của tác giả.


Với các điều kiện khác không đổi, ta thấy ngay cả khi nền kinh tế TPHCM suy thoái

đến -4% thì NPV của dự án vẫn dương.


55 http://www.chinabrt.org/en/cities/param-quan.aspx?param=23



Bảng 4-10: Độ nhạy đối với vận tốc xe buýt và xe máy



(3,0)

(2,0)

(1,0)

0,0

1,0

2,0

3,0

NPV (tỷ VND)

4.226

3.563

2.976

2.453

1.983

1.558

1.173

Nguồn: Tính toán của tác giả.


Kết quả cho thấy NPV dự án không quá nhạy với thay đổi vận tốc của xe buýt và xe máy. Bài viết giả định vận tốc của BRT, xe buýt hiện hữu và xe máy sẽ không thay đổi. Trên thực tế nếu điều kiện giao thông không được cải thiện thì khả năng vận tốc trung bình của xe máy và xe buýt hiện hữu sẽ giảm là rất cao. Trong trường hợp này dự án BRT số 1 sẽ hiệu quả hơn. Tuy nhiên, trong trường hợp chọn phương án dành một làn đường hiện hữu cho BRT thì có khả năng vận tốc lưu thông các phương tiện còn lại sẽ bị giảm. Khi đó hiệu quả của hệ thống BRT cũng giảm theo.

Bảng 4-11: Độ nhạy đối với lạm phát



-4%

0%

4% 8%

12%

16% 20%

NPV (tỷ VND)

10.533

3.875

2.730 2.256

1.997

1.833 1.721

Nguồn: Tính toán của tác giả.

Với các điều kiện khác không đổi, NPV dự án khá nhạy đối với thay đổi lạm phát. Nhưng với mức biến động lớn về lạm phát mà NPV vẫn dương, điều này cho thấy tính chắc chắn để NPV dương là rất cao.

4.5.2.2.Phân tích mô phỏng Monte Carlo

Từ quá trình phân tích độ nhạy ở trên ta xác định các biến tác động đến giá trị NPV. Phần này trình bày mô phỏng Monte Carlo với các biến đầu vào được mô tả trong Bảng 4-12. Về nguyên tắc, cần xác định phân phối thực của từng tham số đầu vào nhưng do bị giới hạn về nguồn lực nên phân tích này dùng phân phối chuẩn (trừ thay đổi chi phí đầu tư hạ tầng). Bởi vì phân phối chuẩn là phân phối phổ biến nhất. Chi phí đầu tư hạ tầng được giả định phân phối đều để đánh giá tác động của nó trong trường hợp sử dụng mặt đường hiện hữu và xây mới thêm một làn đường.



Bảng 4-12: Các biến số đầu vào cho việc mô phỏng Monte Carlo


Biến số đầu vào

Loại phân bố

Trung bình

Độ lệch chuẩn

Thay đổi số người đi BRT

Chuẩn

0%

30%

Tăng trưởng GDP TPHCM

Chuẩn

8%

4%

Thay đổi vận tốc

Chuẩn

0.0

1.0

Thay đổi lạm phát

Chuẩn

6%

3%

Thay đổi mức đầu tư CSHT

Đều

37 tỷ (min)

170 tỷ (max)

Nguồn: Tính toán của tác giả


Tóm tắt thống kê Các giá trị dự báo Số lần 10 000 Trung bình 2 307 Trung vị 1

Tóm tắt thống kê

Các giá trị dự báo

Số lần

10.000

Trung bình

2.307

Trung vị

1.628

Độ lệch chuẩn

3.853

Giá trị cực tiểu

-3.111

Giá trị cực đại

263.053

NPV dương

86,75%

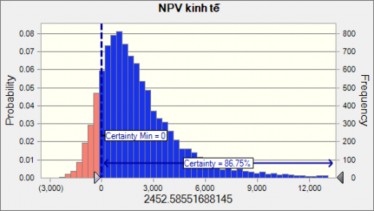

Hình 4-1: Phân bố của ngân lưu kinh tế ròng của dự án

Nguồn: Tính toán của tác giả


Kết quả phân tích mô phỏng đối với các biến số đầu vào, xem Bảng 4-12, cho thấy xác suất để giá hiện tại kinh tế ròng của dự án dương là 86,75%. Đây là các xác suất rất cao. Điều này cho thấy khả năng thành công của dự án là rất lớn.

4.6. Phân tích tài chính sơ bộ

Sau khi thẩm định kinh tế cho kết quả khả thi, để có thể triển khai dự án cần phải khả thi về mặt tài chính và mặt thực hiện. Nếu không khả thi về mặt tài chính theo mô hình cơ sở thì nhà nước cần có chính sách hỗ trợ để dự án khả thi trên quan điểm chủ đầu tư (để chủ đầu tư có động cơ đầu tư dự án) và quan điểm tổng đầu tư (để các tổ chức tài chính sẵn sàng tài trợ cho dự án). Tuy nhiên, do đề tài đặt mục tiêu phân tích sâu về kinh tế nên việc phân tích sâu về tài chính vượt ra ngoài phạm



vi nghiên cứu. Mục tiêu của phân tích sơ bộ về mặt tài chính là nhằm tính giá trị hỗ trợ từ ngân sách nhà nước đối với dự án.

4.6.1. Các thông số và giả định

Để khuyến khích khu vực tư tham gia, ngân sách thành phố sẽ trợ cấp ở mức sao cho chủ đầu tư sẽ có được suất sinh lợi yêu cầu cần thiết.

Để phân tích chi tiết, cần phải tính toán cụ thể cơ cấu nguồn vốn và chi phí sử dụng vốn của dự án. Tuy nhiên, ở mức độ tính toán sơ bộ, bài viết này giả định chi phí sử dụng vốn danh nghĩa của dự án là 18%. Nằm giữa chi phí vay nợ từ 15-17% và suất sinh lợi yêu cầu của vốn chủ sở hữu từ 20-30% phổ biến hiện nay.56

Đây là dự án cung cấp dịch vụ vận tải cần trợ cấp từ ngân sách Thành phố nên giả định sẽ không có các khoản thuế. Dòng ngân lưu vào chỉ có doanh thu từ vé. Ngân lưu ra của dự án sẽ bao gồm 3 dòng ngân lưu gồm: chi phí đầu tư, chi phí vận hành phương tiện và chi phí bảo trì cơ sở hạ tầng.

4.6.2. Kết quả phân tích tài chính sơ bộ

Tổng hợp và phân tích các trường hợp tài trợ của ngân sách Thành phố đối với dự án với giả định sử dụng một làn đường hiện hữu cho BRT theo 3 phương án: (1) ngân sách thành phố đầu tư cả cơ sở hạ tầng và xe, (2) ngân sách thành phố chỉ đầu tư cơ sở hạ tầng, và (3) chủ đầu tư đầu tư toàn bộ được trình bày trong Bảng 5-1.

Với giá vé 3.000 đồng/lượt hành khách (giả định giá vé tăng theo lạm phát), chi phí đầu tư ở mức 37 tỷ/km và suất chiết khấu danh nghĩa 18%, NPV tài chính theo quan điểm tổng đầu tư của dự án là -876 tỷ đồng.

Phương án 1: Thành phố đầu tư toàn bộ cơ sở hạ tầng và mua xe giao cho đơn vị vận hành thì chi phí vận hành là 3.877 đồng/lượt hành khách, như vậy mức trợ giá là 877 đồng/lượt hành khách. Tuy nhiên, với phương án này, ngân sách Thành Phố sẽ phải bỏ ra một khoản vốn đầu tư ban đầu rất lớn.


56 Báo cáo phân tích ngành của Công ty Chứng khoán TPHCM



Phương án 2: Thành phố đầu tư toàn bộ cơ sở hạ tầng, doanh nghiệp khai thác phải đầu tư xe để vận hành thì doanh thu/vé tối thiểu phải là 5.139 đồng. Khi đó mức trợ giá sẽ là 2.139 đồng/lượt hành khách. Mức trợ giá này thấp hơn mức trợ cấp cho xe buýt hiện hữu 2.550 đồng/lượt hành khách.

Phương án 3: Trường hợp chủ đầu tư phải đầu tư toàn bộ cơ sở hạ tầng thì doanh thu tối thiểu/lượt hành khách là 7.567 đồng. Như vậy Thành phố sẽ phải trợ giá là

4.567 đồng/lượt hành khách. Mức trợ giá này cao hơn mức trợ cấp cho xe buýt hiện hữu 2.550 đồng/lượt hành khách.

Bảng 4-13: Mức trợ giá của các phương án


TT

Hạng mục

PA_1

PA_2

PA_3

I

Giá vé và trợ cấp (đồng)





Doanh thu cần thiết/người

3.877

5,139

7,567


Giá vé cơ sở

3.000

3.000

3.000


Trợ cấp /người

877

2.139

4.567

II

Giá trị hiện tại (tỷ đồng)





Doanh thu từ vé

570

570

570


Chi đầu tư CSHT

(461)

(461)

(461)


Chi đầu tư xe

(240)

(240)

(240)


Chi phí vận hành vào bảo trì

(736)

(736)

(736)


NPV dự án

(867)

(867)

(867)

III

PV của trợ cấp từ NSTP (tỷ đồng)

867

867

867


Đầu tư hạ tầng và xe

701

461



Trợ cấp vào giá vé

166

406

867

Nguồn: Tính toán của tác giả


Dù cho phương án nào trong 3 phương án trên thì tổng ngân sách Thành phố hỗ trợ cho đơn vị đầu tư cũng là 876 tỷ đồng. Sự khác nhau giữa các phương án là hình thức hỗ trợ.



4.7. Phân tích xã hội

Bảng 4-14: Chia tách lợi ích giữa các đối tượng


Đơn vị tính: tỷ đồng


Phân tích phân phối

Tài chính

Nền kinh tế

Ngân sách TP

Người đi xe BRT

Công ty vận hành BRT


Doanh thu từ vé

570

-


(1,330)

570

Chi đầu tư CSHT

(461)

(496)



(461)

Chi đầu tư xe

(240)

(436)



(240)

Chi hoạt động và bảo trì

(736)

(1.701)



(736)

Tiết kiệm thời gian

-

1,189


1.189

-

Tiết kiệm chi phí vận hành

-

3.757


3.757

-

Giảm ngoại tác

-

139



-

Trợ giá cho công ty vận hành



(867)


867

NPV (tỷ đồng)

(867)

2.453

(867)

3.616

0

Nguồn: Tính toán của tác giả


Qua kết quả tính toán trên cho thấy, trong các nhóm liên quan đến dự án thì người chuyển từ xe máy và xe buýt hiện hữu qua sử dụng BRT là có lợi nhất (3.616 tỷ đồng). Nền kinh tế có thêm một khoản lợi ích do giảm thiểu ngoại tác (giảm tác động môi trường và giảm tai nạn) là 139 tỷ đồng. Đơn vị vận hành cũng có lợi khi đạt được suất sinh lợi yêu cầu (18%). Trong khi đó TPHCM phải chịu thiệt vì cần trợ giá cho đơn vị vận hành khoản tiền là 867 tỷ đồng. Tuy nhiên, so với lợi ích mà người sử dụng hệ thống BRT có được thì chi phí mà TPHCM bỏ ra là chấp nhận được. Đối với nền kinh tế thì dự án mang lại lợi ích ròng dương 2.453 tỷ đồng.
