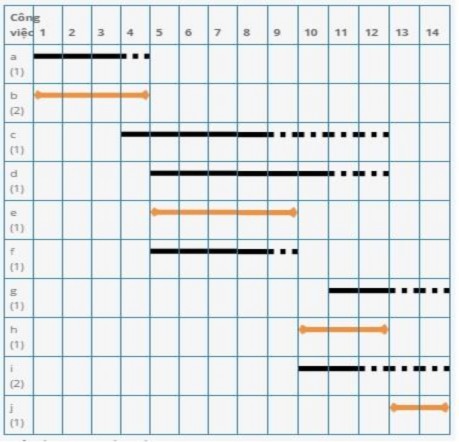

Hình A3.1: Biểu đồ Gantt lịch biểu của kế hoạch lịch, ví dụ 3

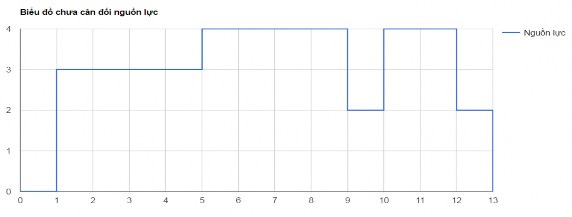

Hình A3.2: Biểu đồ sử dụng nguồn lực của kế hoạch lịch, ví dụ 3 Thời gian thực hiện chương trình: 0.00017 giây
A1.4. Ví dụ 4
Có thể bạn quan tâm!
-
Một Số Chức Năng Chính Của Chương Trình Và Giao Diện -
Luận văn Thạc sĩ Hệ thống thông tin: Đánh giá dự án đầu tư và lập lịch quản lý dự án tự động - 10 -
Luận văn Thạc sĩ Hệ thống thông tin: Đánh giá dự án đầu tư và lập lịch quản lý dự án tự động - 11 -
Luận văn Thạc sĩ Hệ thống thông tin: Đánh giá dự án đầu tư và lập lịch quản lý dự án tự động - 13 -
Luận văn Thạc sĩ Hệ thống thông tin: Đánh giá dự án đầu tư và lập lịch quản lý dự án tự động - 14 -
Luận văn Thạc sĩ Hệ thống thông tin: Đánh giá dự án đầu tư và lập lịch quản lý dự án tự động - 15
Xem toàn bộ 134 trang tài liệu này.
Bảng A4.1. Bảng dữ liệu đầu vào ví dụ 4

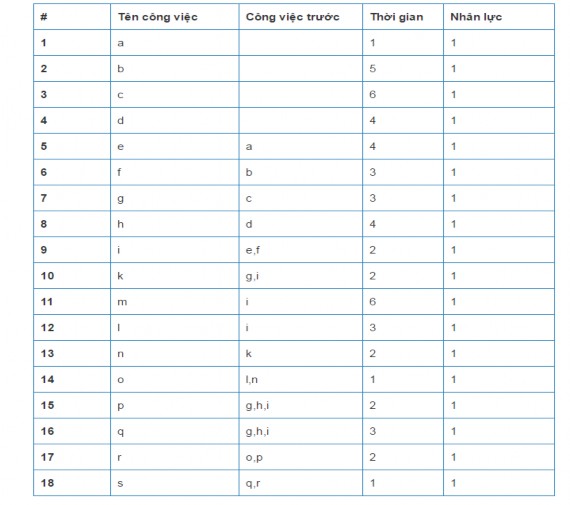

Bảng A4.2. Kết quả trung gian ví dụ 4

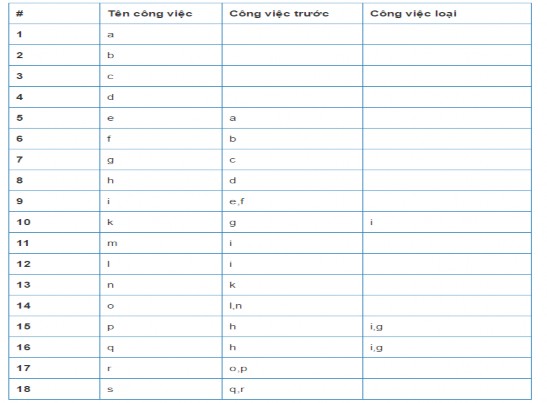

Bảng A4.3. Bảng thời gian bắt đầu và kết thúc của đỉnh, ví dụ 4

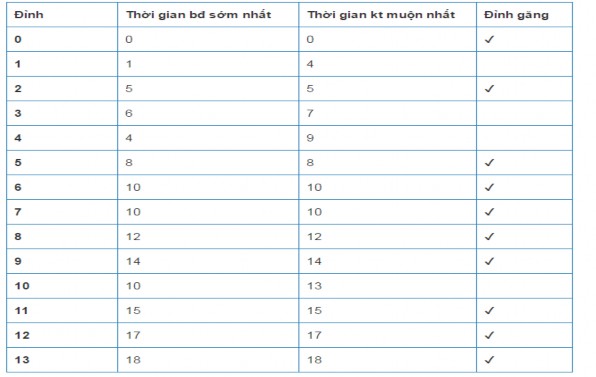

Bảng A4.4. Bảng lịch thời gian thực hiện công việc của ví dụ 4

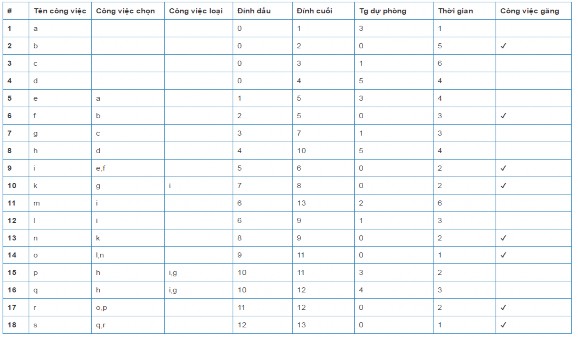

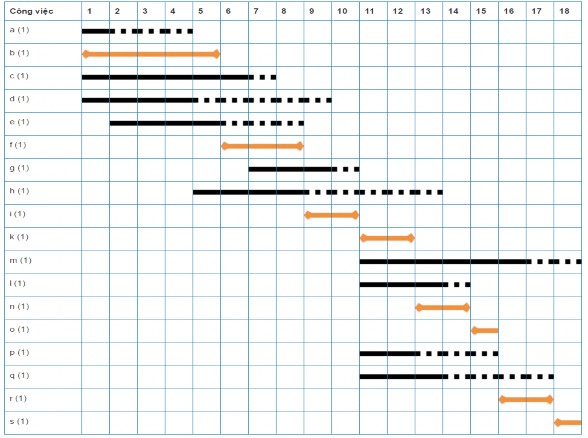

Hình A4.1: Biểu đồ Gantt lịch biểu của kế hoạch lịch, ví dụ 4

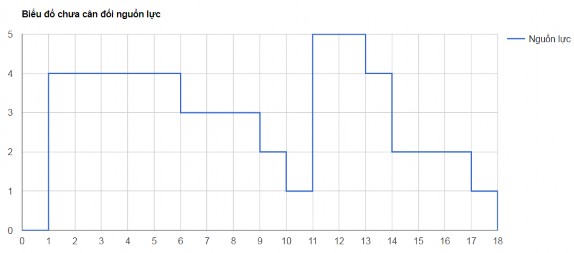

Hình A4.2: Biểu đồ sử dụng nguồn lực của kế hoạch lịch, ví dụ 4 Thời gian chạy chương trình: 0.76 giây .
